Trong hành trình quản lý bất kỳ dự án nào, từ chiến dịch marketing đến phát triển sản phẩm, việc có một cái nhìn tổng thể và trực quan về tiến độ là điều vô cùng cần thiết. Đó chính là lúc sơ đồ Gantt trở thành một trợ thủ đắc lực. Công cụ này không chỉ giúp bạn hiển thị lịch trình công việc mà còn làm rõ các mối quan hệ phụ thuộc, đảm bảo mọi thứ diễn ra theo đúng kế hoạch. Bài viết này của Vị Marketing sẽ giúp bạn nắm vững kiến thức về Gantt chart để tối ưu hóa mọi dự án.
Sơ Đồ Gantt Là Gì Và Tầm Quan Trọng Của Nó Trong Quản Lý Dự Án
Một dự án, dù lớn hay nhỏ, luôn cần một hệ thống rõ ràng để theo dõi và kiểm soát. Gantt chart đã chứng minh được giá trị của mình qua nhiều thập kỷ như một công cụ không thể thiếu, giúp các nhà quản lý biến những kế hoạch phức tạp thành các hành động cụ thể và có thể theo dõi được. Sự đơn giản trong cách trình bày nhưng lại mạnh mẽ về thông tin mà nó cung cấp đã đưa biểu đồ Gantt trở thành tiêu chuẩn trong nhiều ngành nghề.
Khái Niệm Cơ Bản Về Biểu Đồ Gantt
Sơ đồ Gantt, hay còn gọi là biểu đồ Gantt hoặc Gantt chart, là một loại biểu đồ thanh ngang được sử dụng để minh họa lịch trình dự án. Về cơ bản, nó bao gồm hai phần chính: trục dọc liệt kê các nhiệm vụ hoặc hoạt động cần thực hiện, và trục ngang biểu thị dòng thời gian, thường được chia theo ngày, tuần hoặc tháng. Nhờ cách bố trí trực quan này, người xem có thể nhanh chóng nắm bắt được thời gian bắt đầu, thời gian kết thúc và thời lượng của mỗi nhiệm vụ, cùng với tổng thể tiến độ của dự án.
Công cụ này không chỉ giúp lập kế hoạch ban đầu mà còn hỗ trợ mạnh mẽ trong việc theo dõi tiến độ thực tế, phát hiện sớm các vấn đề tiềm ẩn và điều chỉnh kịp thời để đảm bảo dự án hoàn thành đúng hạn. Nó là một ngôn ngữ chung để tất cả các bên liên quan hiểu rõ về dòng chảy công việc.
Hành Trình Lịch Sử Và Sự Phát Triển Của Gantt Chart
Phiên bản sơ khai của Gantt chart xuất hiện từ giữa những năm 1890, được phát triển bởi Karol Adamiecki, một kỹ sư người Ba Lan. Ông gọi phát minh của mình là “harmonogram”, tập trung vào việc hiển thị dòng công việc một cách trực quan. Tuy nhiên, cái tên Gantt chart trở nên phổ biến nhờ Henry Gantt, một kỹ sư và chuyên gia tư vấn quản lý người Mỹ, người đã phát triển và chuẩn hóa ý tưởng này vào khoảng 15 năm sau đó.
Xem Thêm Bài Viết:
- Bí Quyết Sáng Tạo Nội Dung Web Hiệu Quả Thu Hút Người Đọc
- Dịch Vụ Content Marketing: Cơ Hội và Thách Thức Cho Các Agency
- Bí Quyết Xây Dựng Đội Ngũ Content Marketing Chuyên Nghiệp
- Tối Ưu ROAS: Hướng Dẫn Nâng Cao Hiệu Suất Quảng Cáo Digital
- Cách Xử Lý Truyền Thông Nội Bộ Khi Lãnh Đạo Rời Đi
Phiên bản của Henry Gantt đã bổ sung thêm các tính năng quan trọng như biểu diễn thời gian dưới dạng thanh ngang và các điểm mốc (milestones) để đánh dấu các sự kiện chủ chốt hoặc tiến độ đạt được. Đây chính là nền tảng cho biểu đồ Gantt được sử dụng rộng rãi ngày nay. Ban đầu, việc tạo và chỉnh sửa sơ đồ này hoàn toàn thủ công, gây nhiều bất tiện khi dự án có sự thay đổi. Tuy nhiên, với sự ra đời của máy tính và các phần mềm quản lý dự án, Gantt chart đã được số hóa, cho phép tạo, cập nhật và chia sẻ nhanh chóng, làm tăng đáng kể tính hiệu quả và khả năng ứng dụng của nó trong mọi lĩnh vực.
Biểu đồ Gantt minh họa các công việc và thời gian thực hiện dự án một cách trực quan.
Cấu Trúc Cốt Lõi Của Một Biểu Đồ Gantt Hoàn Chỉnh
Để hiểu rõ cách thức hoạt động và tận dụng tối đa lợi ích của sơ đồ Gantt, việc nắm vững cấu trúc cơ bản của nó là điều cần thiết. Mỗi thành phần đều đóng vai trò quan trọng trong việc cung cấp cái nhìn toàn diện về dự án. Sự kết hợp hài hòa giữa các yếu tố này tạo nên một công cụ quản lý mạnh mẽ, cho phép theo dõi và điều phối công việc hiệu quả.
Trục thời gian: Đây là trục ngang, đại diện cho dòng thời gian của dự án. Nó được chia thành các đơn vị thời gian như ngày, tuần, tháng hoặc thậm chí là quý, tùy thuộc vào quy mô và độ dài của dự án. Việc xác định rõ trục thời gian giúp bạn hình dung được tổng thể khung thời gian thực hiện.
Các thanh công việc (Tasks): Trục dọc của Gantt chart liệt kê tất cả các nhiệm vụ hoặc hoạt động cần được hoàn thành trong dự án. Mỗi nhiệm vụ này tương ứng với một thanh ngang trên biểu đồ. Chiều dài của thanh biểu thị thời gian dự kiến để hoàn thành công việc đó. Điểm bắt đầu và kết thúc của mỗi thanh thể hiện rõ thời điểm công việc bắt đầu và kết thúc.
Thời gian bắt đầu và kết thúc: Mỗi thanh công việc trên biểu đồ Gantt đều được đánh dấu rõ ràng thời điểm bắt đầu và kết thúc. Thông thường, bạn có thể dễ dàng xác định bằng cách đối chiếu điểm đầu và điểm cuối của thanh ngang xuống trục thời gian. Điều này giúp mọi người trong nhóm nắm được lịch trình cụ thể của từng phần việc.
Cột mốc (Milestones): Đây là những sự kiện quan trọng hoặc những điểm kiểm tra chủ chốt trong dự án. Chúng thường được biểu thị bằng các biểu tượng đặc biệt (ví dụ: hình kim cương) trên trục thời gian. Cột mốc giúp đánh dấu các giai đoạn hoàn thành quan trọng, hỗ trợ việc đánh giá tiến độ tổng thể.
Phân công công việc (Resources): Một Gantt chart hiệu quả thường bao gồm thông tin về người hoặc nhóm được giao trách nhiệm thực hiện từng công việc. Thông tin này (tên hoặc mã nhân viên) thường được hiển thị gần công việc tương ứng, giúp tăng cường trách nhiệm giải trình và phối hợp nhóm.
Liên kết công việc (Dependencies): Đây là một tính năng quan trọng cho phép biểu đồ thể hiện mối quan hệ phụ thuộc giữa các nhiệm vụ. Các đường nối hoặc mũi tên được sử dụng để chỉ ra rằng một công việc chỉ có thể bắt đầu hoặc kết thúc sau khi một công việc khác đã hoàn thành. Các mối quan hệ này có thể là: Finish to Start (FS), Start to Start (SS), Finish to Finish (FF), hoặc Start to Finish (SF), tạo nên một chuỗi logic cho dự án và giúp xác định đường găng.

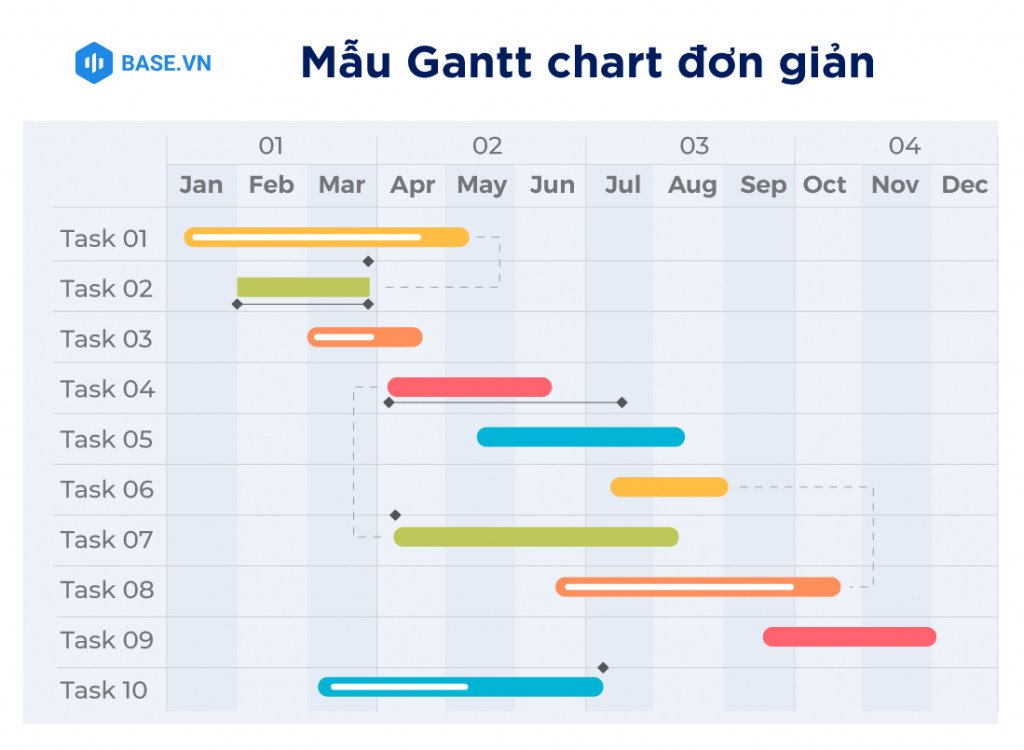

Mẫu sơ đồ Gantt cơ bản với các thanh công việc và trục thời gian rõ ràng.
Phân Tích Ưu Nhược Điểm Của Sơ Đồ Gantt Trong Thực Tiễn
Mặc dù sơ đồ Gantt là một công cụ mạnh mẽ trong quản lý dự án, nhưng cũng như bất kỳ công cụ nào khác, nó có những ưu điểm nổi bật và cả những hạn chế cần được nhận thức để áp dụng một cách hiệu quả nhất. Hiểu rõ cả hai mặt giúp nhà quản lý đưa ra quyết định sáng suốt về việc khi nào và làm thế nào để sử dụng Gantt chart.
Những Lợi Ích Vượt Trội Khi Áp Dụng Gantt Chart
Gantt chart mang lại nhiều giá trị thiết thực cho quá trình quản lý dự án, từ việc lập kế hoạch đến theo dõi tiến độ và tối ưu hóa sự phối hợp.
Đầu tiên, nó mang lại tính trực quan và dễ hiểu cao. Chỉ với hai trục chính đơn giản, bạn có thể nhanh chóng nắm bắt toàn bộ thông tin quan trọng của dự án: các công việc cần làm, ai chịu trách nhiệm, thời điểm bắt đầu và kết thúc, cũng như mối quan hệ giữa các công việc với nhau và với tiến độ tổng thể. Điều này giúp giảm thiểu sự nhầm lẫn và đảm bảo mọi thành viên có cùng một cái nhìn về mục tiêu chung.
Thứ hai, biểu đồ Gantt hỗ trợ quản lý thời gian hiệu quả. Bằng cách biểu diễn thời gian dự kiến cho từng nhiệm vụ và đặt chúng trên một bức tranh tổng quan, nhà quản lý có thể ước lượng tổng nguồn lực thời gian cần thiết, sắp xếp thời hạn hợp lý, theo dõi tiến độ và thiết lập mối quan hệ phụ thuộc giữa các công việc. Điều này giúp đảm bảo dự án hoàn thành đúng hạn và tối ưu hóa việc sử dụng thời gian của nhóm.
Một lợi ích quan trọng khác là đề cao tinh thần trách nhiệm trong công việc. Khi thông tin về nhiệm vụ, người thực hiện và thời hạn được thể hiện công khai trên sơ đồ Gantt, mỗi cá nhân sẽ hiểu rõ vai trò và tầm quan trọng của mình trong chuỗi công việc. Họ nhận thức được rằng sự chậm trễ của mình có thể ảnh hưởng đến các thành viên khác và toàn bộ dự án, từ đó thúc đẩy sự chủ động và cam kết hoàn thành công việc tốt hơn.
Cuối cùng, Gantt chart cho phép phối hợp nhịp nhàng giữa nhiều bên liên quan. Trong các dự án phức tạp, nhiều thành viên thường làm việc đồng thời trên các nhóm công việc liên kết. Biểu đồ này cung cấp cái nhìn rõ ràng về sự phối hợp đó, giúp nhà quản lý đánh giá liệu các công việc có đang đúng tiến độ hay không, và khi nào nên chuyển giao công việc cho người tiếp theo, đảm bảo luồng công việc liền mạch và hiệu quả.
Các Hạn Chế Cần Cân Nhắc Khi Sử Dụng Biểu Đồ Gantt
Mặc dù sơ đồ Gantt có nhiều ưu điểm, nhưng nó không phải là giải pháp hoàn hảo cho mọi loại dự án và có một số nhược điểm cần được xem xét.
Một trong những hạn chế đáng kể là sự phụ thuộc vào cấu trúc phân chia công việc đã được xây dựng sẵn. Nếu nhà quản lý cố gắng tạo cấu trúc phân chia công việc đồng thời với việc xây dựng Gantt chart, họ có nguy cơ phải làm lại toàn bộ lịch trình nếu có bất kỳ nhiệm vụ nào bị bỏ sót, thời lượng ước tính sai, hoặc phát sinh các vấn đề khó lường. Điều này đòi hỏi giai đoạn lập kế hoạch ban đầu phải rất kỹ lưỡng và chính xác.
Hơn nữa, biểu đồ Gantt chỉ hoạt động tốt với các dự án nhỏ và có ít sự phức tạp. Khi số lượng công việc tăng lên đáng kể, kéo dài qua nhiều trang, Gantt chart bắt đầu mất đi tính trực quan. Việc theo dõi tổng quan dự án trên màn hình máy tính trở nên khó khăn. Đồng thời, việc cập nhật thủ công cho hàng trăm đầu việc cũng tốn rất nhiều thời gian và công sức, đặc biệt khi có nhiều thay đổi đột xuất.
Thêm vào đó, sơ đồ Gantt không thể hiện tốt sự phức tạp nội tại của các nhiệm vụ. Ví dụ, nếu một cột mốc đòi hỏi nhiều công việc phụ và mỗi công việc phụ đó lại có các công việc nhỏ hơn bên trong, Gantt chart sẽ không thể chi tiết hóa điều này một cách rõ ràng. Điều này có nghĩa là để quản lý dự án hiệu quả, nhà quản lý không nên chỉ dựa vào một mình công cụ này mà cần kết hợp với các phương pháp và công cụ khác.
Cuối cùng, biểu đồ Gantt chưa xử lý tốt các ràng buộc toàn diện của dự án. Nguyên nhân là vì nó chủ yếu tập trung vào khía cạnh thời gian mà không trực tiếp mô tả hai yếu tố ràng buộc quan trọng khác là chi phí và phạm vi dự án. Hơn nữa, khi sơ đồ có quá nhiều công việc đan xen, liên tiếp nhau, rất khó để nhận biết được nhiệm vụ nào cần được ưu tiên thực hiện trước, có thể dẫn đến việc bỏ lỡ các công việc quan trọng trên đường găng.

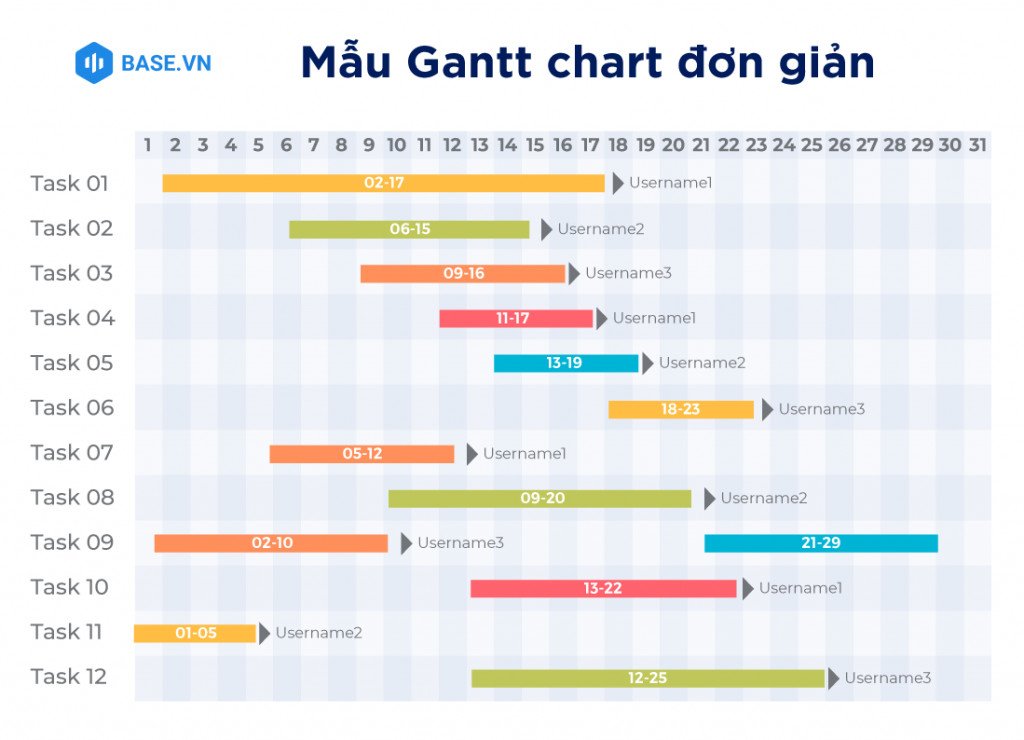

Ví dụ về Gantt Chart hiển thị các nhiệm vụ, thời hạn và mối quan hệ phụ thuộc.
Quy Trình Tạo Và Ứng Dụng Biểu Đồ Gantt Hiệu Quả
Việc tạo và ứng dụng sơ đồ Gantt đã thay đổi đáng kể theo thời gian, từ việc vẽ tay công phu đến các giải pháp phần mềm hiện đại. Nắm vững quy trình này sẽ giúp bạn tận dụng tối đa lợi ích mà biểu đồ Gantt mang lại cho dự án của mình. Đặc biệt, trong bối cảnh các dự án marketing ngày càng phức tạp, việc áp dụng đúng cách công cụ này sẽ là chìa khóa thành công.
Ứng Dụng Cụ Thể Của Gantt Chart Trong Marketing Và Kinh Doanh
Trong lĩnh vực marketing và kinh doanh, sơ đồ Gantt không chỉ là một công cụ lý thuyết mà còn là một giải pháp thực tế giúp quản lý các dự án đa dạng và phức tạp. Việc hình dung toàn bộ quy trình từ ý tưởng đến triển khai giúp tối ưu hóa nguồn lực và thời gian.
Trong các chiến dịch marketing, biểu đồ Gantt có thể được sử dụng để lên kế hoạch chi tiết cho các giai đoạn như nghiên cứu thị trường, phát triển nội dung, thiết kế hình ảnh, chạy quảng cáo, và phân tích hiệu suất. Nó giúp đảm bảo rằng các nhiệm vụ phụ thuộc nhau (ví dụ: không thể chạy quảng cáo khi nội dung chưa hoàn thành) được thực hiện theo đúng trình tự. Việc này đặc biệt hữu ích cho các chiến dịch đa kênh, nơi nhiều đội ngũ khác nhau phải phối hợp nhịp nhàng.
Đối với việc ra mắt sản phẩm hoặc dịch vụ mới, Gantt chart giúp theo dõi tiến độ từ khâu nghiên cứu và phát triển sản phẩm, sản xuất, xây dựng chiến lược truyền thông, đến việc chuẩn bị kênh phân phối. Các cột mốc quan trọng như “hoàn thành prototype”, “kiểm thử sản phẩm”, “chốt thiết kế bao bì”, “ngày ra mắt chính thức” đều được đánh dấu rõ ràng, giúp quản lý rủi ro và điều chỉnh kế hoạch khi cần thiết.
Ngoài ra, trong việc quản lý nội dung số, sơ đồ Gantt có thể được sử dụng để xây dựng lịch biên tập, theo dõi tiến độ viết bài, duyệt nội dung, tối ưu hóa SEO và đăng tải. Điều này đảm bảo rằng các nội dung được sản xuất liên tục, đúng hạn và phù hợp với chiến lược marketing tổng thể, đặc biệt quan trọng cho các website như Vị Marketing, nơi nội dung là yếu tố cốt lõi.
Các Bước Cơ Bản Để Thiết Lập Một Sơ Đồ Gantt
Việc xây dựng một biểu đồ Gantt hiệu quả đòi hỏi một quy trình logic và cẩn trọng. Bằng cách tuân thủ các bước dưới đây, bạn có thể tạo ra một công cụ quản lý dự án mạnh mẽ và đáng tin cậy.
Bước 1: Xác định các đầu mục công việc cần thiết. Đây là bước khởi đầu quan trọng nhất. Bạn cần liệt kê tất cả các nhiệm vụ nhỏ nhất cấu thành nên dự án. Hãy bắt đầu bằng việc xác định mục tiêu cuối cùng của dự án và suy nghĩ ngược lại xem đội nhóm cần làm những gì để đạt được mục tiêu đó. Sau khi có danh sách công việc, hãy ước tính thời gian sớm nhất có thể bắt đầu và thời lượng dự kiến để hoàn thành mỗi nhiệm vụ. Việc này đòi hỏi sự phân tích kỹ lưỡng và đôi khi là tham vấn ý kiến từ các chuyên gia hoặc thành viên có kinh nghiệm.
Bước 2: Xác định mối quan hệ giữa các công việc. Một trong những lợi ích lớn của Gantt chart là khả năng biểu diễn mối quan hệ phụ thuộc giữa các công việc. Sau khi đã có danh sách nhiệm vụ và thời gian ước tính, hãy xác định xem nhiệm vụ nào phải hoàn thành trước khi nhiệm vụ khác có thể bắt đầu, hay nhiệm vụ nào có thể diễn ra song song. Điều này giúp bạn xác định được đường găng của dự án và tối ưu hóa lịch trình.
Có bốn loại mối quan hệ chính giữa các nhiệm vụ tuần tự:
- Finish to Start (FS): Nhiệm vụ B không thể bắt đầu cho đến khi nhiệm vụ A kết thúc (phổ biến nhất).
- Start to Start (SS): Nhiệm vụ B không thể bắt đầu cho đến khi nhiệm vụ A bắt đầu.
- Finish to Finish (FF): Nhiệm vụ B không thể kết thúc cho đến khi nhiệm vụ A kết thúc.
- Start to Finish (SF): Nhiệm vụ B không thể kết thúc cho đến khi nhiệm vụ A bắt đầu (ít phổ biến).
Bước 3: Biểu diễn sơ đồ Gantt. Với tất cả dữ liệu đã chuẩn bị, giờ là lúc bạn trực quan hóa chúng trên sơ đồ Gantt. Bạn có thể lựa chọn vẽ bằng tay trên giấy (dành cho các dự án rất nhỏ), sử dụng các phần mềm văn phòng như Excel, hoặc các công cụ chuyên biệt trực tuyến. Các phần mềm này giúp việc biểu diễn trở nên dễ dàng và chuyên nghiệp hơn, cho phép bạn điều chỉnh màu sắc, thêm ghi chú và tùy chỉnh hiển thị.

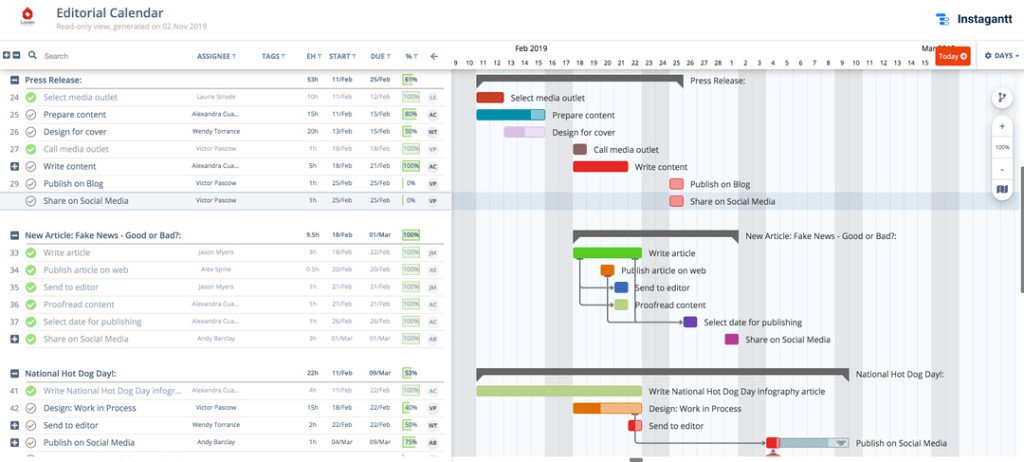

Minh họa sơ đồ Gantt phức tạp được tạo ra trên Microsoft Excel để theo dõi tiến độ công việc.
Bước 4: Cập nhật tiến độ dự án thường xuyên. Một Gantt chart chỉ thực sự hữu ích khi nó phản ánh đúng tình hình thực tế của dự án. Trong quá trình triển khai, rất nhiều yếu tố có thể thay đổi: một nhiệm vụ bị chậm trễ, nguồn lực bị thiếu hụt, hoặc yêu cầu từ khách hàng thay đổi. Vì vậy, bạn cần liên tục theo dõi tiến độ và cập nhật các thay đổi này lên Gantt chart. Điều này giúp bạn điều chỉnh kế hoạch kịp thời, phân bổ lại nguồn lực nếu cần, và thông báo chính xác tình hình cho toàn bộ đội nhóm. Việc cập nhật định kỳ không chỉ giúp duy trì tính chính xác của biểu đồ mà còn hỗ trợ việc ra quyết định linh hoạt trong quản lý dự án.
Hướng Dẫn Chi Tiết Cách Vẽ Biểu Đồ Gantt Trên Excel
Việc vẽ một sơ đồ Gantt trong Excel là một kỹ năng hữu ích, đặc biệt cho các dự án quy mô vừa và nhỏ khi bạn chưa muốn đầu tư vào phần mềm chuyên dụng. Dưới đây là hướng dẫn chi tiết từng bước để tạo Gantt chart một cách hiệu quả trên nền tảng Excel.
1. Chuẩn bị dữ liệu:
Để bắt đầu, bạn cần một bảng dữ liệu rõ ràng bao gồm: Tên công việc (Task Name), Ngày bắt đầu (Start Date), Thời lượng (Duration – số ngày hoàn thành), và Tỷ lệ hoàn thành (Completion %). Bạn có thể thêm cột “Số ngày đã thực hiện” (Days completed) để theo dõi tiến độ thực tế, được tính bằng công thức: % Completion * Duration.

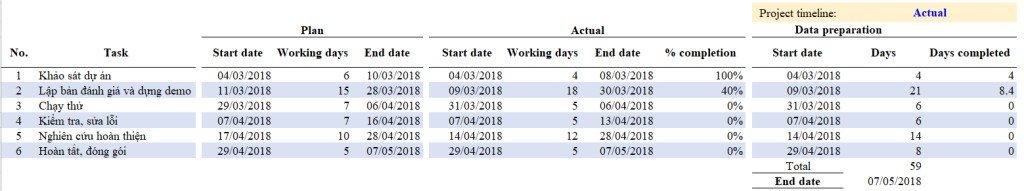

Chuẩn bị dữ liệu cho việc tạo Gantt Chart trên Excel với thông tin nhiệm vụ và thời gian.
2. Tạo mới biểu đồ:
Trong Excel, chọn thẻ Insert trên thanh công cụ, sau đó đi tới phần Charts. Chọn Bar và chọn kiểu Stacked Bar (biểu đồ thanh chồng). Một biểu đồ trống sẽ xuất hiện.

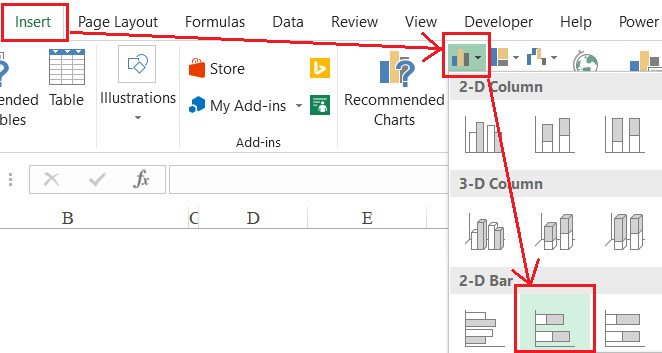

Bước tạo biểu đồ mới cho Gantt Chart trong Excel bằng tùy chọn thanh ngang.
3. Nạp dữ liệu vào biểu đồ:
Click chuột phải vào biểu đồ vừa tạo và chọn Select Data… hoặc vào thẻ Chart Tools (Design) và chọn Select Data.
- Trong phần Chart data range, bạn có thể chọn toàn bộ vùng dữ liệu chứa Tên công việc, Ngày bắt đầu và Thời lượng.
- Trong mục Legend Entries (Series), bấm Add để thêm series cho “Ngày bắt đầu” (Start Date) và “Thời lượng” (Duration/Days). Đảm bảo thứ tự là “Ngày bắt đầu” trước “Thời lượng”.
- Trong phần Horizontal (Category) Axis Labels, bấm Edit và chọn vùng chứa tên các công việc của bạn.
Sau khi hoàn tất, biểu đồ của bạn sẽ hiển thị các thanh biểu đồ cho ngày bắt đầu và thời lượng.

Giao diện chọn dữ liệu để nạp vào biểu đồ Gantt Chart trong Excel.
4. Sắp xếp thứ tự của nhiệm vụ:
Thường thì Excel sẽ hiển thị các nhiệm vụ theo thứ tự ngược. Để khắc phục, click vào trục dọc (nơi hiển thị tên công việc). Trong thanh công cụ Format Axis (nếu chưa hiện, click chuột phải vào trục và chọn Format Axis), chọn mục Categories in reverse order. Các nhiệm vụ sẽ được sắp xếp đúng thứ tự bạn mong muốn.
5. Chỉ giữ lại phần biểu đồ số ngày thực hiện cho các nhiệm vụ:
Phần màu đầu tiên của mỗi thanh (thường là màu xanh lam, đại diện cho “Ngày bắt đầu”) không cần thiết phải hiển thị. Click chuột phải vào phần này trên biểu đồ, chọn Format Data Series. Trong mục Fill, chọn No fill và trong mục Border, chọn No Line. Điều này sẽ làm cho phần “Ngày bắt đầu” trong suốt, chỉ giữ lại phần thời lượng công việc.
6. Thay đổi khoảng thời gian của biểu đồ:
Excel tự động đặt khoảng thời gian trên trục ngang. Để điều chỉnh cho phù hợp với dự án của bạn:
- Click vào trục ngang (trục ngày tháng).
- Trong Format Axis, bạn sẽ thấy Minimum và Maximum Bounds. Các giá trị này được hiển thị dưới dạng số serial của Excel.
- Để xác định số serial của ngày mong muốn, gõ ngày đó vào một ô trống trong Excel và định dạng ô đó thành General. Sao chép số này vào phần Minimum và Maximum Bounds để thiết lập khoảng thời gian chính xác cho biểu đồ của bạn.
7. Theo dõi tỷ lệ hoàn thành công việc:
Để thêm thanh tiến độ hoàn thành:
- Click vào biểu đồ. Trên thanh công cụ Chart Tools (Design), chọn Add Chart Element / Error Bars / More Error Bar Options…
- Chọn series “Thời lượng” (Duration) để thêm Error Bars.
- Trong Format Error Bars, chọn Direction là Plus, End style là No cap.
- Trong Error Amount, chọn Custom / Specify Value và chọn vùng dữ liệu chứa “Số ngày đã thực hiện” (Days Completed) mà bạn đã tính ở bước 1.
- Cuối cùng, định dạng màu sắc và độ dày của Error Bar để nó che phủ phần “Thời lượng” và thể hiện rõ tiến độ hoàn thành.

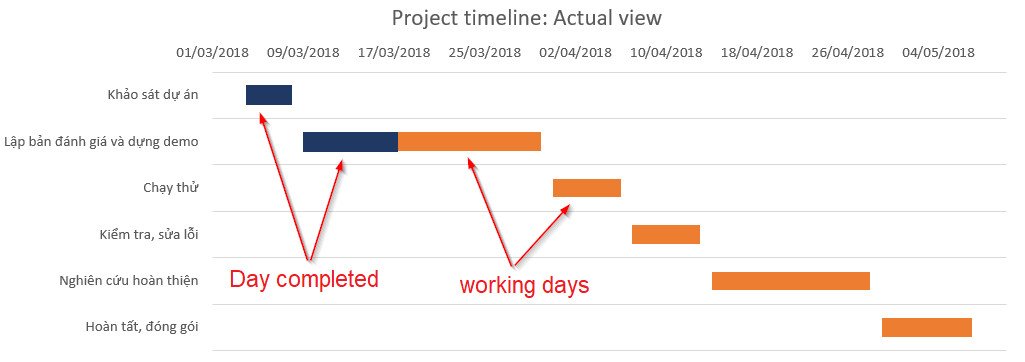

Gantt Chart hoàn chỉnh với các thanh tiến độ công việc và ngày hoàn thành.
Lựa Chọn Công Cụ Tối Ưu Để Vẽ Và Quản Lý Sơ Đồ Gantt
Việc lựa chọn công cụ phù hợp để tạo và quản lý sơ đồ Gantt có ảnh hưởng lớn đến hiệu quả quản lý dự án. Có nhiều lựa chọn khác nhau, mỗi loại đều có những ưu và nhược điểm riêng, phù hợp với các quy mô dự án và nhu cầu sử dụng khác nhau.
Đánh Giá Các Nền Tảng Phổ Biến: Excel Và Canva
Excel là lựa chọn phổ biến hàng đầu nhờ tính linh hoạt và quen thuộc với hầu hết người dùng. Ưu điểm chính của nó là khả năng tùy chỉnh cao, cho phép người dùng sử dụng đa dạng các tính năng biểu đồ và công thức để xây dựng Gantt chart theo ý muốn. Tuy nhiên, Excel chỉ thực sự phù hợp cho các dự án nhỏ và đơn giản. Khi quy mô dự án trở nên phức tạp với nhiều nhiệm vụ và sự phụ thuộc, Excel bắt đầu bộc lộ nhược điểm.
Việc tạo Gantt chart trong Excel, dù đơn giản hay phức tạp, đều phải thực hiện thủ công, đòi hỏi người dùng có kỹ năng và chuyên môn nhất định về biểu đồ. Hơn nữa, mỗi khi có sự thay đổi trong quá trình thực hiện dự án, các thông tin và tiến độ đều phải được cập nhật thủ công trong file Excel gốc, sau đó phải tự thông báo cho từng người liên quan. Các thao tác này rất cồng kềnh, làm giảm đi tính linh động và hiệu quả trong quản lý dự án, đặc biệt khi làm việc với các nhóm lớn.
Canva là một ứng dụng thiết kế trực tuyến nổi bật với giao diện trực quan, thân thiện với người dùng và tính năng kéo – thả đơn giản. Canva cung cấp sẵn nhiều mẫu sơ đồ Gantt để bạn có thể nhanh chóng tạo ra một biểu đồ đẹp mắt với khả năng tùy chỉnh linh hoạt về màu sắc, font chữ, kích thước và hình minh họa. Bạn cũng có thể dễ dàng truy cập và cập nhật thông tin cho Gantt chart từ bất kỳ thiết bị nào có kết nối internet.
Tuy nhiên, vì Canva chủ yếu là một công cụ thiết kế đồ họa, nó không đáp ứng được tính chính xác và động trong việc quản lý dữ liệu dự án. Khi người quản lý cần thay đổi các dữ liệu hoặc tự động hóa việc theo dõi tiến độ, Canva trở nên hạn chế. Các thao tác như quản lý tài nguyên, theo dõi tiến độ thực tế, và cho phép nhiều nhân sự cùng cập nhật thông tin cho công việc mình phụ trách đều gặp nhiều bất tiện. Do đó, Canva chỉ thích hợp để vẽ biểu đồ Gantt khi dự án ở quy mô cá nhân, nhóm nhỏ và thời gian triển khai ngắn, hoặc khi mục đích chính là trình bày trực quan chứ không phải quản lý chi tiết.
Giao diện Canva với các mẫu sẵn có để thiết kế biểu đồ Gantt nhanh chóng.
Khám Phá Sức Mạnh Của Phần Mềm Chuyên Dụng Và Hệ Thống Quản Lý Dự Án
Khi dự án vượt ra ngoài khả năng của Excel hay Canva, các phần mềm chuyên dụng và hệ thống quản lý dự án tổng thể trở thành lựa chọn tối ưu. Chúng cung cấp các tính năng mạnh mẽ hơn, được thiết kế đặc biệt cho việc quản lý dự án phức tạp.
Có nhiều phần mềm chuyên dụng dành riêng cho việc vẽ và quản lý sơ đồ Gantt như Instagantt, TeamGantt, hay GanttProject. Chúng được thiết kế với công năng riêng biệt, cho phép bạn tạo biểu đồ cho rất nhiều dạng dự án khác nhau, từ đơn giản đến phức tạp. Ưu điểm của chúng là sự tập trung vào tính năng cốt lõi của Gantt chart, cung cấp giao diện chuyên nghiệp và các công cụ mạnh mẽ để quản lý các mối quan hệ phụ thuộc, nguồn lực và đường găng.
Tuy nhiên, những phần mềm này thường chỉ hoạt động tốt ở giai đoạn lập kế hoạch dự án. Khi bạn bắt tay vào thực thi các công việc, quản lý tiến độ thực tế, giao tiếp với đội nhóm hay tích hợp với các quy trình làm việc khác, bạn sẽ cần chuyển Gantt chart này sang một nền tảng hoặc công cụ khác. Điều này gây khó khăn và rườm rà vì thông tin nguồn của dữ liệu khó truy xuất để nắm bắt toàn diện tình hình dự án kể từ khi bắt đầu.
Ví dụ về giao diện của một phần mềm chuyên dụng để tạo và quản lý Gantt Chart.
Giải pháp tối ưu nhất hiện nay chính là phần mềm quản lý dự án tích hợp giao diện Gantt chart. Các nền tảng như Microsoft Project, Zoho Projects, hoặc Base Wework cung cấp một bộ công cụ toàn diện để bạn có thể quản lý dự án xuyên suốt từ đầu đến cuối. Người thực hiện và các nhà quản lý có thể tùy chọn việc hiển thị công việc dưới dạng sơ đồ Gantt, hoặc thay đổi theo các góc nhìn khác như bảng Kanban, Checklist, Calendar. Mỗi cách hiển thị đều có ưu và nhược điểm riêng, giúp nhà quản lý có cái nhìn tổng quát nhiều chiều nhất có thể về dự án.
Các phần mềm quản lý công việc này cho phép người dùng tạo ra các dự án phức tạp với nhiều tầng công việc nhỏ bên trong mỗi nhiệm vụ, quản lý tài nguyên chi tiết và theo dõi tiến độ liên tục. Việc cập nhật Gantt chart trở nên dễ dàng và nhanh chóng, thường là tự động hóa khi có thay đổi. Ngoài ra, đối với mỗi thay đổi dù là nhỏ nhất – bao gồm cả thay đổi thông tin giao việc và cập nhật tiến độ làm việc, phần mềm sẽ tự động gửi thông báo tới những thành viên có liên quan để nắm được tình hình chung. Một số phần mềm còn tích hợp công cụ chat nội bộ, giúp tăng cường sự phối hợp và giao tiếp trong nhóm. Các nền tảng này thường không tốn kém quá nhiều chi phí và cung cấp giao diện đám mây thân thiện với người dùng, có thể sử dụng trên cả máy tính và thiết bị di động, mang lại sự linh hoạt tối đa cho đội ngũ.

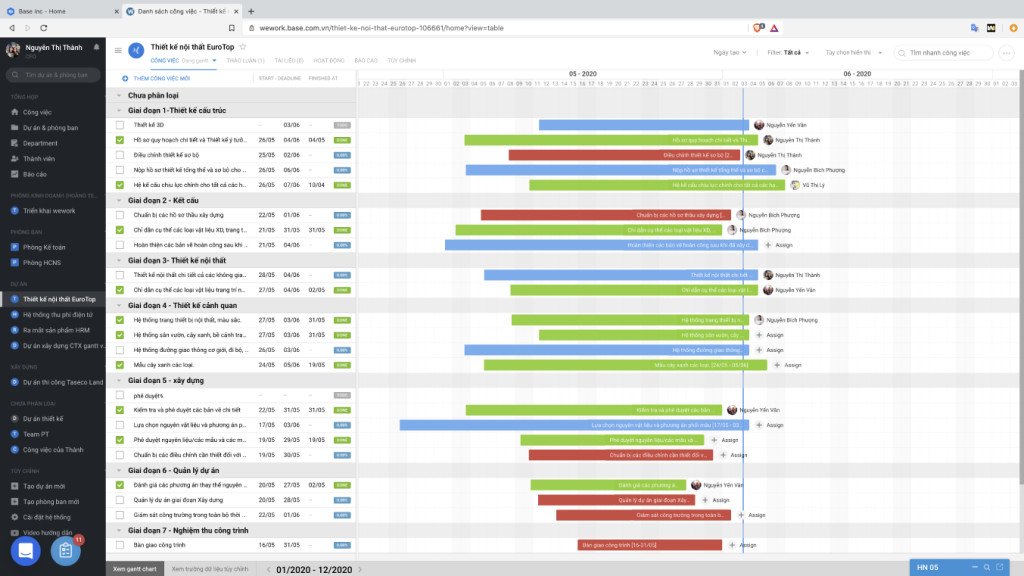

Biểu đồ Gantt hiển thị tự động trên một nền tảng quản lý dự án hiệu quả như Base Wework.
Tối Ưu Hóa Hiệu Suất Với Biểu Đồ Gantt: Mẹo Và Thực Hành Tốt Nhất
Để sơ đồ Gantt thực sự phát huy hết tiềm năng và mang lại hiệu quả tối đa cho dự án của bạn, việc áp dụng những mẹo và thực hành tốt nhất là vô cùng quan trọng. Nó giúp khắc phục các nhược điểm tiềm ẩn và tăng cường khả năng quản lý linh hoạt, đặc biệt trong các dự án phức tạp hoặc có nhiều biến động.
Lập Kế Hoạch Dự Án Chuẩn Xác Và Chi Tiết
Nền tảng của một Gantt chart thành công là một kế hoạch dự án chính xác và chi tiết. Hãy dành đủ thời gian để xác định rõ ràng tất cả các công việc, thời gian ước tính cần thiết cho mỗi công việc và các mối quan hệ phụ thuộc giữa chúng. Điều này đòi hỏi sự cân nhắc kỹ lưỡng, đôi khi là phân rã công việc thành các nhiệm vụ nhỏ hơn (Work Breakdown Structure – WBS) để đảm bảo không bỏ sót bất kỳ yếu tố nào. Quan trọng nhất là phải đảm bảo bản kế hoạch này là thực tế và khả thi, tránh việc phải “đập đi xây lại” nhiều lần, gây mất niềm tin và lãng phí nguồn lực.
Việc ước tính thời gian cần dựa trên kinh nghiệm từ các dự án trước hoặc tham khảo ý kiến chuyên gia. Hãy tính đến cả những yếu tố không mong muốn có thể xảy ra. Một kế hoạch ban đầu càng vững chắc, thì việc điều chỉnh sau này càng ít tốn công sức và biểu đồ Gantt của bạn càng đáng tin cậy.
Tăng Cường Khả Năng Hợp Tác Và Minh Bạch Thông Tin
Gantt chart không chỉ là công cụ cho nhà quản lý mà còn là cầu nối thông tin cho toàn bộ đội nhóm. Đảm bảo rằng sơ đồ Gantt đã được chia sẻ và tất cả các thành viên đều hiểu rõ về kế hoạch dự án. Mỗi cá nhân cần biết vai trò của mình, trách nhiệm cụ thể và tiến độ công việc của họ đang ở đâu. Sự minh bạch này giúp mọi người cảm thấy gắn kết hơn với dự án và hiểu được tầm quan trọng của sự đóng góp cá nhân.
Khuyến khích các thành viên đội nhóm sử dụng Gantt chart như một nguồn tham khảo chính và là nơi để cập nhật tiến độ công việc của họ. Khi mọi người cùng nhìn vào một bức tranh chung, khả năng hợp tác sẽ được nâng cao, và các xung đột về lịch trình hoặc chồng chéo công việc sẽ được phát hiện và giải quyết sớm hơn.
Chủ Động Theo Dõi, Cập Nhật Và Quản Lý Rủi Ro
Một Gantt chart tĩnh không có giá trị nhiều. Bạn cần cập nhật biểu đồ Gantt thường xuyên để phản ánh các thay đổi mới trong điều kiện hoặc yêu cầu của dự án. Điều này giúp giữ cho thông tin trên biểu đồ luôn đáng tin cậy và chính xác, là cơ sở để đưa ra các quyết định điều chỉnh kịp thời. Hãy thiết lập các buổi họp hoặc quy trình cập nhật định kỳ để đảm bảo mọi thay đổi nhỏ nhất cũng được ghi nhận.
Ngoài ra, sơ đồ Gantt không thể dự đoán mọi sự cố có khả năng xảy ra. Bởi vậy, bạn cần chủ động trong việc xác định và quản lý rủi ro. Liệt kê các rủi ro tiềm ẩn, đánh giá mức độ ảnh hưởng của chúng và lập kế hoạch dự phòng cho từng rủi ro. Khi một vấn đề không mong muốn xảy ra, bạn đã có sẵn phương án để giảm thiểu tác động đến tiến độ và mục tiêu của dự án. Việc kết hợp Gantt chart với một quy trình quản lý rủi ro chặt chẽ sẽ giúp dự án của bạn đi đúng hướng ngay cả trong những tình huống bất ngờ.
Các lưu ý quan trọng để tối ưu hóa việc sử dụng biểu đồ Gantt trong quản lý dự án.
Các Câu Hỏi Thường Gặp Về Sơ Đồ Gantt
Để giúp bạn hiểu sâu hơn và áp dụng Gantt chart một cách hiệu quả nhất, dưới đây là một số câu hỏi thường gặp.
1. Sơ đồ Gantt có phải là công cụ duy nhất để quản lý dự án không?
Không. Mặc dù sơ đồ Gantt là một công cụ rất mạnh mẽ và hữu ích, nó thường được sử dụng kết hợp với các công cụ và phương pháp quản lý dự án khác như Kanban boards (bảng Kanban), PERT charts (sơ đồ PERT), Critical Path Method (phương pháp đường găng), hoặc các phần mềm quản lý dự án tổng thể để có cái nhìn toàn diện hơn về chi phí, nguồn lực và rủi ro.
2. Làm thế nào để xử lý các thay đổi trong dự án khi đã có Gantt chart?
Khi có thay đổi, bạn cần cập nhật Gantt chart ngay lập tức để phản ánh tình hình mới. Điều này bao gồm việc điều chỉnh thời gian nhiệm vụ, thay đổi mối quan hệ phụ thuộc, hoặc thêm/bớt nhiệm vụ mới. Các phần mềm quản lý dự án hiện đại giúp việc này trở nên dễ dàng hơn nhiều so với việc cập nhật thủ công.
3. Gantt chart có phù hợp với các dự án theo phương pháp Agile không?
Mặc dù Gantt chart thường được liên tưởng đến các phương pháp quản lý dự án truyền thống (Waterfall), nhưng nó vẫn có thể được điều chỉnh để phù hợp với Agile. Trong Agile, Gantt chart có thể dùng để lập kế hoạch tổng thể ở cấp độ cao hoặc minh họa các cột mốc quan trọng của nhiều sprint. Tuy nhiên, nó không thay thế các công cụ Agile cốt lõi như Scrum boards hay Kanban boards cho việc quản lý chi tiết từng sprint.
4. “Đường găng” trong Gantt chart là gì và tại sao nó quan trọng?
Đường găng (Critical Path) là chuỗi các nhiệm vụ dài nhất trong sơ đồ Gantt mà không có bất kỳ thời gian rảnh nào. Bất kỳ sự chậm trễ nào trên đường găng cũng sẽ trực tiếp ảnh hưởng đến ngày kết thúc dự án. Việc xác định đường găng giúp nhà quản lý tập trung nguồn lực và ưu tiên các nhiệm vụ quan trọng nhất để đảm bảo dự án không bị chậm trễ.
5. Tôi có cần phải là chuyên gia để sử dụng Gantt chart không?
Không nhất thiết. Đối với các dự án nhỏ và đơn giản, bạn có thể tự tạo Gantt chart bằng Excel hoặc các công cụ trực tuyến dễ dùng. Tuy nhiên, để tận dụng tối đa các tính năng nâng cao và quản lý dự án phức tạp hơn, việc tìm hiểu sâu hơn về quản lý dự án và sử dụng các phần mềm chuyên dụng sẽ mang lại hiệu quả cao hơn.
6. Sự khác biệt giữa Gantt chart và biểu đồ PERT là gì?
Gantt chart tập trung vào việc hiển thị lịch trình và tiến độ thời gian của từng nhiệm vụ một cách trực quan. Trong khi đó, biểu đồ PERT (Program Evaluation Review Technique) tập trung vào việc xác định mối quan hệ phụ thuộc giữa các nhiệm vụ và ước tính thời gian một cách xác suất hơn, thường được sử dụng trong giai đoạn lập kế hoạch để đánh giá rủi ro và xác định đường găng khi thời gian nhiệm vụ không chắc chắn.
7. Có thể tự động cập nhật Gantt chart không?
Có. Hầu hết các phần mềm quản lý dự án hiện đại đều có khả năng tự động cập nhật Gantt chart khi có thay đổi về tiến độ công việc, trạng thái nhiệm vụ hoặc nguồn lực. Điều này giúp tiết kiệm thời gian và đảm bảo biểu đồ Gantt luôn phản ánh chính xác tình hình dự án.
8. Làm sao để chọn phần mềm vẽ Gantt chart phù hợp?
Để chọn phần mềm phù hợp, bạn cần xem xét quy mô và độ phức tạp của dự án, ngân sách, số lượng thành viên nhóm, và các tính năng bạn cần (như quản lý nguồn lực, cộng tác, báo cáo). Đối với các dự án lớn và phức tạp, phần mềm quản lý dự án tổng thể có tích hợp Gantt chart sẽ là lựa chọn tốt nhất.
9. Gantt chart có giúp tôi quản lý nhiều dự án cùng lúc không?
Có. Một số phần mềm quản lý dự án cho phép bạn tạo và theo dõi nhiều Gantt chart cho các dự án khác nhau trên cùng một nền tảng. Điều này giúp bạn có cái nhìn tổng quan về khối lượng công việc và tiến độ của tất cả các dự án bạn đang quản lý, hỗ trợ việc phân bổ nguồn lực hiệu quả hơn giữa các dự án.
10. Mục tiêu cuối cùng của việc sử dụng Gantt chart là gì?
Mục tiêu cuối cùng của việc sử dụng Gantt chart là nâng cao khả năng lập kế hoạch, theo dõi và kiểm soát dự án một cách hiệu quả, đảm bảo các nhiệm vụ được hoàn thành đúng thời hạn, trong phạm vi ngân sách và đạt được mục tiêu đề ra, đồng thời tăng cường sự hợp tác và minh bạch trong đội nhóm.
Trong bài viết này, chúng ta đã tìm hiểu sâu về Gantt chart – một công cụ quản lý dự án không chỉ lâu đời mà còn vô cùng hữu ích. Từ định nghĩa, lịch sử phát triển, cấu trúc cơ bản cho đến ưu nhược điểm và cách thức ứng dụng trong thực tiễn, đặc biệt là trong lĩnh vực marketing, sơ đồ Gantt đã chứng minh được giá trị của mình trong việc tạo ra một cái nhìn trực quan và tổng thể về tiến độ công việc.
Quả thực, sự linh hoạt và tính trực quan của biểu đồ Gantt đã giúp tăng cường sự hiểu biết, tính minh bạch và khả năng hợp tác giữa các thành viên trong cùng đội nhóm. Ngày nay, cùng với sự phát triển mạnh mẽ của công nghệ, bạn sẽ luôn có thể tạo và sử dụng Gantt chart một cách thông minh và hiệu quả hơn bao giờ hết. Chúc bạn luôn gặp nhiều thuận lợi trong việc áp dụng Gantt chart để quản lý các dự án của mình và đạt được những thành công vượt trội cùng Vị Marketing!
